เสริมสร้างคอลัมน์-เสริมคอนกรีตเทเสริม
เสริมสร้างคอลัมน์-เสริมคอนกรีตเทเสริม
เนื่องจากการออกแบบใหม่ของส่วนบนของโครงการ ฟังก์ชั่นของโครงการจะเปลี่ยนแปลงและความสูงของบ้านจะเพิ่มขึ้น หลังจากการทดสอบ 3 KZ10 (6/2-4; 9 / E; 9 / G) -5.400 ~ ± 0.000 ชิ้นส่วนจะได้รับการเสริมสร้างและโครงการเสริมคอนกรีตเสริมจะถูกนำมาใช้เพื่อเสริมสร้างคอลัมน์


ภาพรวมโครงการ
เนื่องจากการออกแบบใหม่ของส่วนบนของโครงการ ฟังก์ชั่นของโครงการจะเปลี่ยนแปลงและความสูงของบ้านจะเพิ่มขึ้น หลังจากการทดสอบ 3 KZ10 (6/2-4; 9 / E; 9 / G) -5.400 ~ ± 0.000 ชิ้นส่วนจะได้รับการเสริมสร้างและโครงการเสริมคอนกรีตเสริมจะถูกนำมาใช้เพื่อเสริมสร้างคอลัมน์

การเตรียมการก่อสร้าง
(1) การรวบรวมแผนการก่อสร้างที่เป็นจริงและเป็นไปได้ เนื่องจากคุณภาพการก่อสร้างของคอลัมน์เกี่ยวข้องกับคุณภาพของโครงสร้างอย่างใกล้ชิด เราต้องให้ความสำคัญมากกับงานเสริมสร้างคอลัมน์ และบังคับใช้แผนการก่อสร
(2) ประเมินคุณสมบัติทางวิชาชีพของทีมงานมืออาชีพ
(3) ดําเนินการเปิดเผยทางเทคนิคและความปลอดภัยที่ละเอียดและครอบคลุมต่อผู้ประกอบการ
(4) การควบคุมอย่างเข้มงวดของวัสดุที่ใช้ในการเสริมสร้างโครงสร้าง

กระบวนการก่อสร้าง
1. ทำความสะอาดเว็บไซต์
ผนังและขอบของ 3 KZ10 ที่จำเป็นต้องเสริมสร้างจากขอบของคอลัมน์ไปยังช่วง 1.5 เมตรควรถอดออก (รวม 7 ผนัง, 2 แถวของขอบ) และพื้นคอนกรีต 500 มม. ระหว่างคอลัมน์และผนังเฉียดควรตัด เนื่องจากการสะสมน้ำในห้องใต้ดินเดิมหลังจากผนังถูกถอด พื้นที่ 2 เมตรถึง 2.5 เมตรรอบๆ คอลัมน์ถูกบล็อกโดยซีเมนต์เพื่อสร้างผนังแยกน้ำ และน้ำในบล็อกถูกสูบสะอาด ทำความสะอาดจนกว่าโครงสร้างจะเปิดเผย
2. การรักษาคอลัมน์
พื้นผิวคอลัมน์เดิมและพื้นผิวคานได้รับการปูก ดังนั้นชั้นปูกจะถูกลบออกก่อน และพื้นผิวของคอลัมน์และพื้นผิวของคานจากช่วง 20 ซม. ของคอลัมน์จะถูกลบออก 1-2 ซม.
3. โพสต์ติดตั้งยึดและแผ่นเหล็กติด

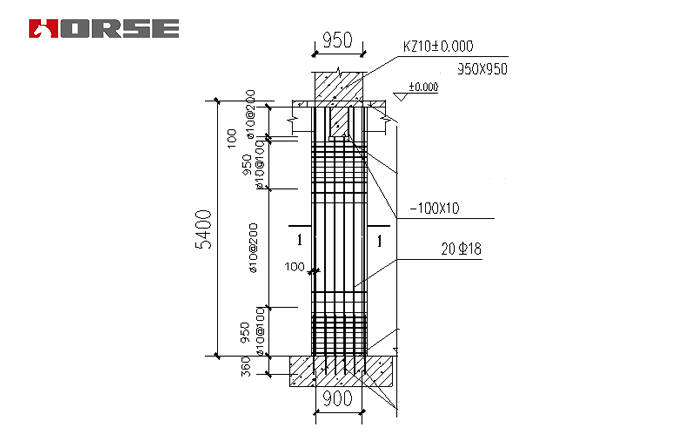

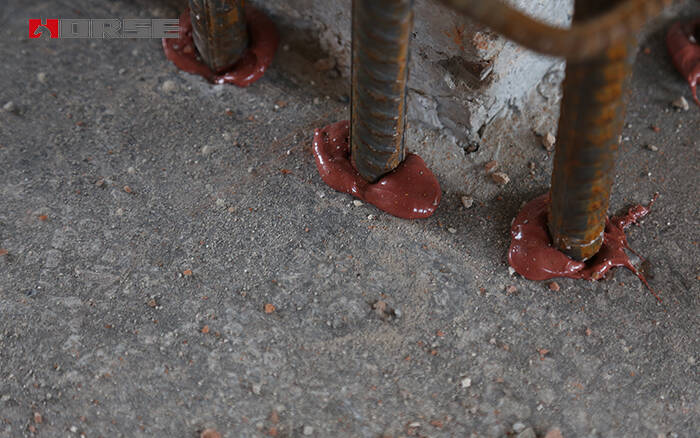

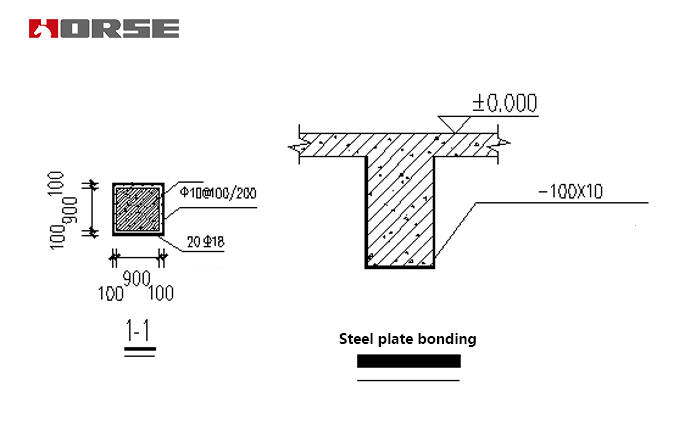

แต่ละคอลัมน์ถูกปลูกบนพื้นด้วยความลึก 20 (18) และความลึก 360 มม. (ในเวลาเดียวกันการทดสอบการดึงออกภายนอกคลอด) ความยาวที่เปิดเผยคือ 800 มม. จากนั้นเสริมหลักจะถูกเปิด แต่ละคานที่ตัดคอลัมน์ถูกรักษาด้วยเหล็กแบน 100 - 10 ในตำแหน่งใกล้กับคัลัมน์ และเหล็กมุมเสริม L100 - 10 ถูกเชื่อมกับเสริมหลักที่ด้านล่างของคาน

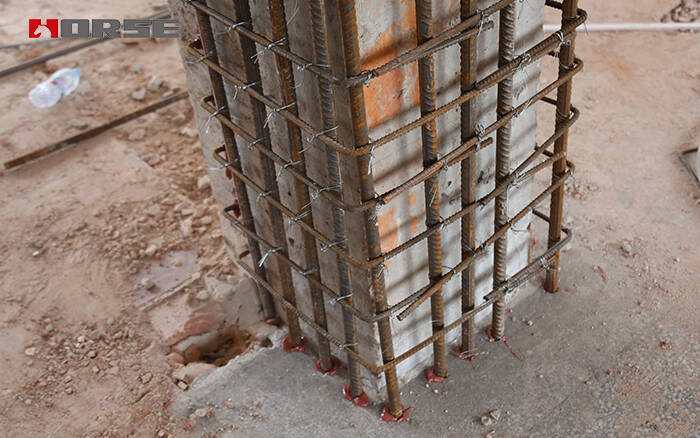

4. การผูกเสริมการสนับสนุนแม่แบบและการเทคอนกรีต
ในอุตสาหกรรมแผ่นด้านล่าง 20 ของแท่งเสริม 18 ถูกผูกมัดและการเสริมหลักคือ 20 มม. 18 ประเภท วิธี ระยะห่างและขนาดเทมเพลตของ stirrups แสดงในภาพวาดที่แนบมา ในส่วนด้านบนของแม่พิมพ์จะใช้แม่พิมพ์ที่มีความเอียง, วงท่อเหล็กและการยึดเอียงจะได้รับการเสริมสร้างโดยแม่พิมพ์ วงแหวนท่อเหล็กแรกจัดเรียงตามด้านล่างของคอลัมน์ไปยังด้านบน 300 มม. จากนั้นหนึ่งไปยังด้านบนจัดเรียงทุก 500 มม. ห่วงท่อเหล็กแต่ละตัวได้รับการเสริมสร้างด้วยวงเล็บเอียงหรือวงเล็บเอียง คอนกรีต C45 (ขนาดอนุภาคสูงสุดไม่เกิน 25 มม. ระดับการลดลงถูกควบคุมใน 17-20 ซม.) เส้นผ่าศูนย์กลางของรูวงกลม 150 มม. (แต่ละคอลัมน์มีมุมสี่มุม) และ 400 x 400 รูบนหล่อปั้นสูง 1.8 เมตรและ 3.6 เมตรบนพื้นจะถูกวางไ สั่นสะเทือนที่ด้านนอกของเทมเพลตเมื่อการสั่นสะเทือน
